07. 地鎮祭、基礎工事
| 07-4.配筋 | ||
![]() |

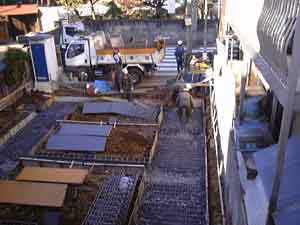

12月26日(その2) ベース部分の配筋を置いていきます |
|
![]() |

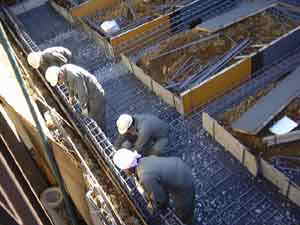

12月26日(その3) 北側の偏心妻基礎立ち上がり部分の配筋作業です。鉄骨が太いです |
|
![]() |
12月26日(その4) 南側の妻基礎配筋作業です。 |
|
![]() |

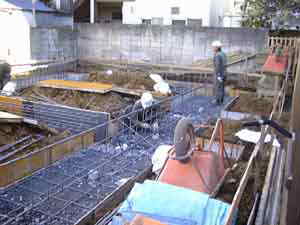

12月26日(その5) 地中梁(ちちゅうばり)の配筋作業です。この地中梁は北側と南側の妻基礎を結びます。ユニットの置き方によってはこれがない場合もあるそうです。 |
|
![]() |

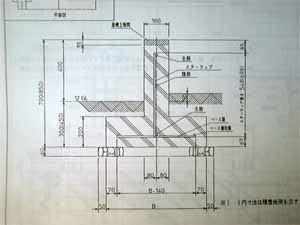

12月26日(その6) 工事の人に基礎配筋マニュアルを見せてもらいました。これは妻側基礎(うちの場合は南側の基礎)の断面図です。設計担当よりもらった基礎図面よりより詳しく書いてあります。 |
|
![]() |

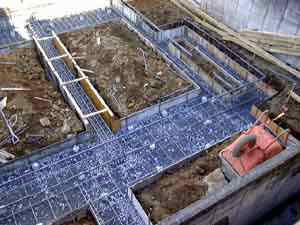

12月26日(その7) 基礎の東側部分です。ベース配筋の下にサイコロの形をしたものを入れていきます。これで配筋の下側にもコンクリートがまわるようになります。 |
|
![]() |
12月26日(その8) 道路側の基礎のベース部分が下がるところです。道路側に車を縦列駐車させるのので、駐車スペースに土間コンクリートを打つ時に基礎に影響が無いようにするためだそうです。うちでは駐車スペースに土間コンクリートを打ちませんが、将来のことも考えてこの作業もお願いしました。 |
